旧クリーンセンター解体工事の進捗状況

2023年11月15日

柳川市佃町にあります旧クリーンセンターの解体工事(R5.2~R6.3)を行っています。

このページでは、解体工事の進捗を毎月お知らせします。

11月の進捗状況

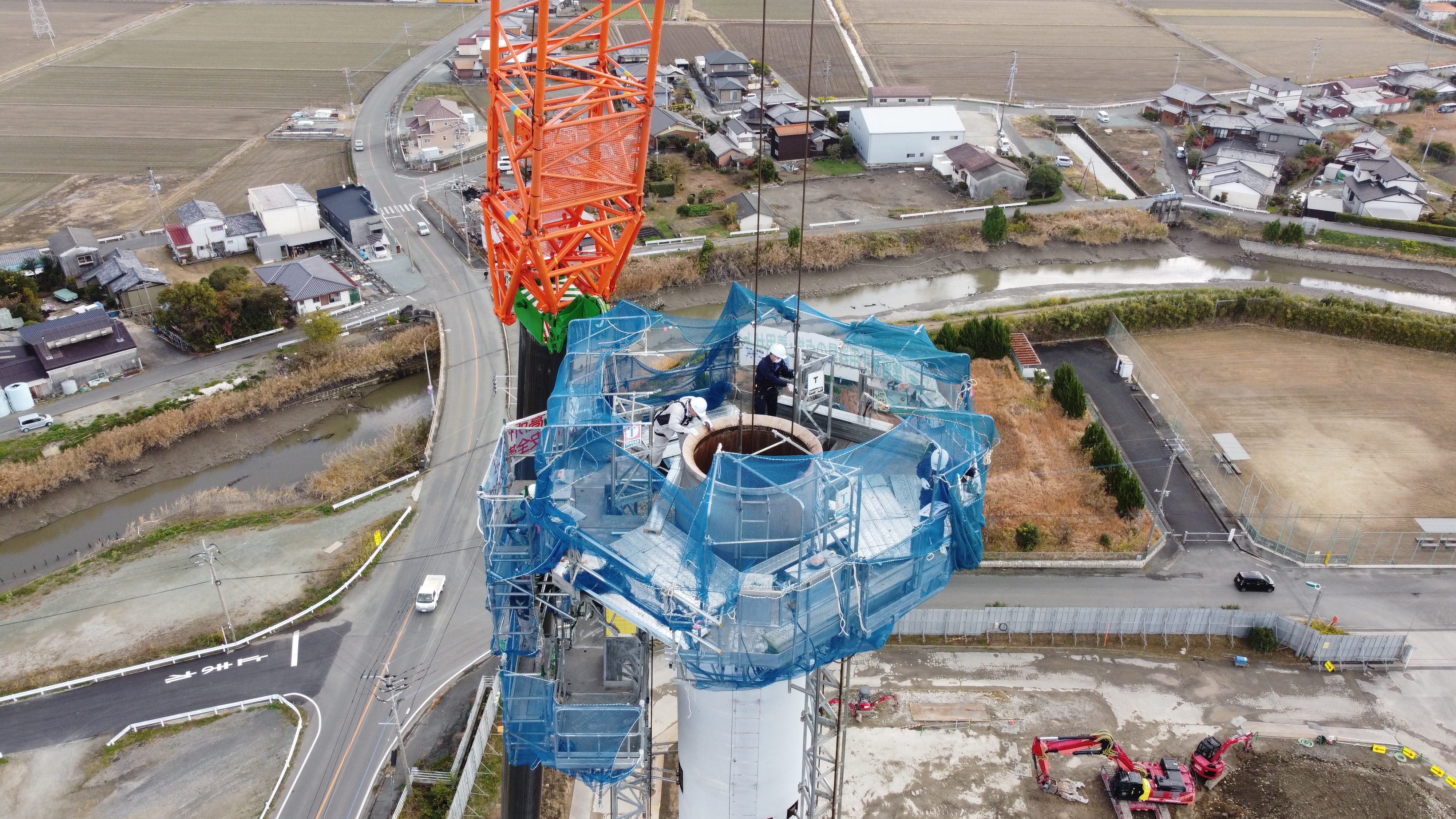

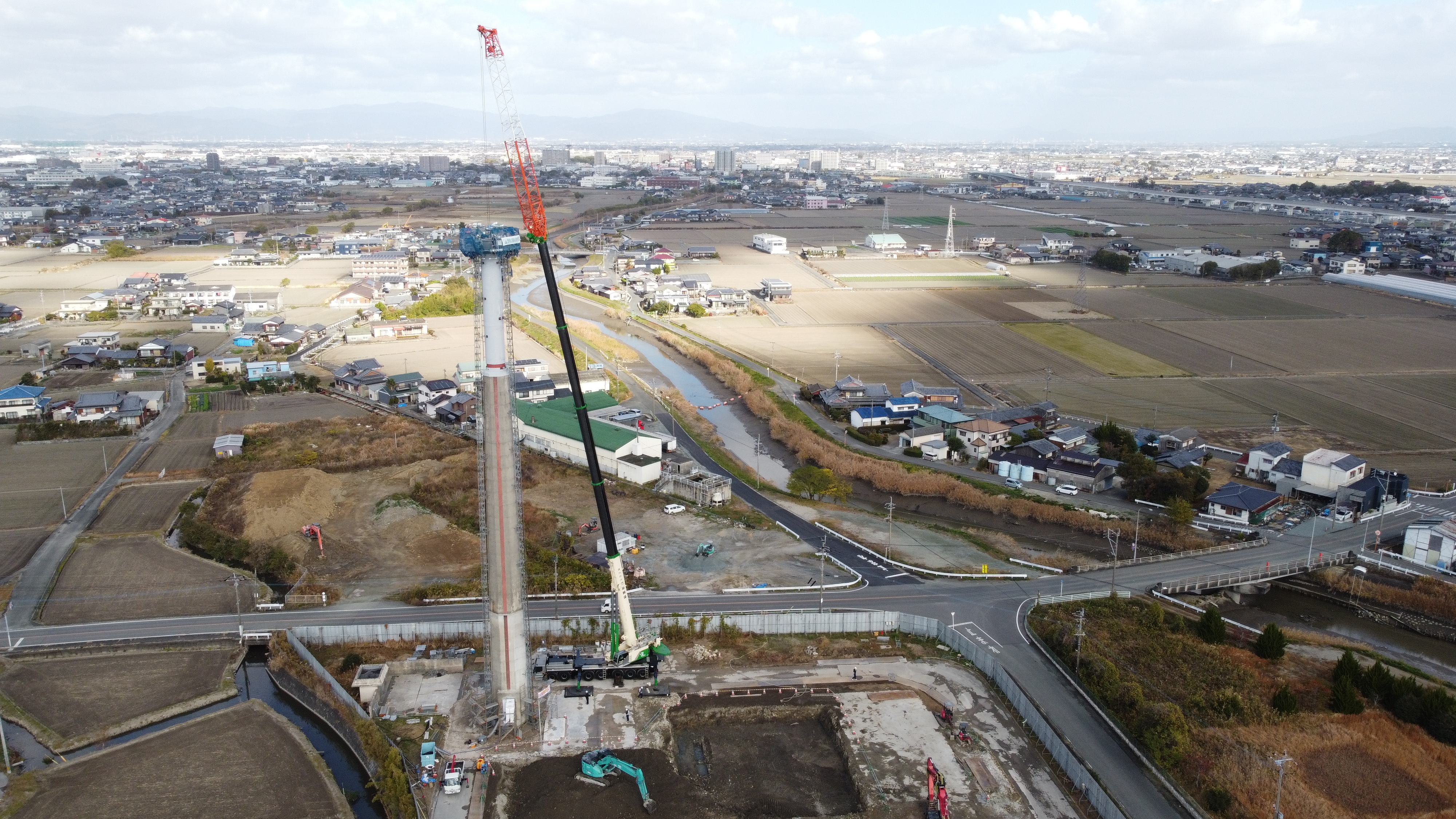

 10月は工場棟解体を重点的に取り組み煙突(59m)だけを残し、すべての建物解体が終了しました。

 これまで同様に防音・飛散防止シートで煙突を囲み、環境対策に細心の注意と準備を整え、解体工事に

着手する予定です。

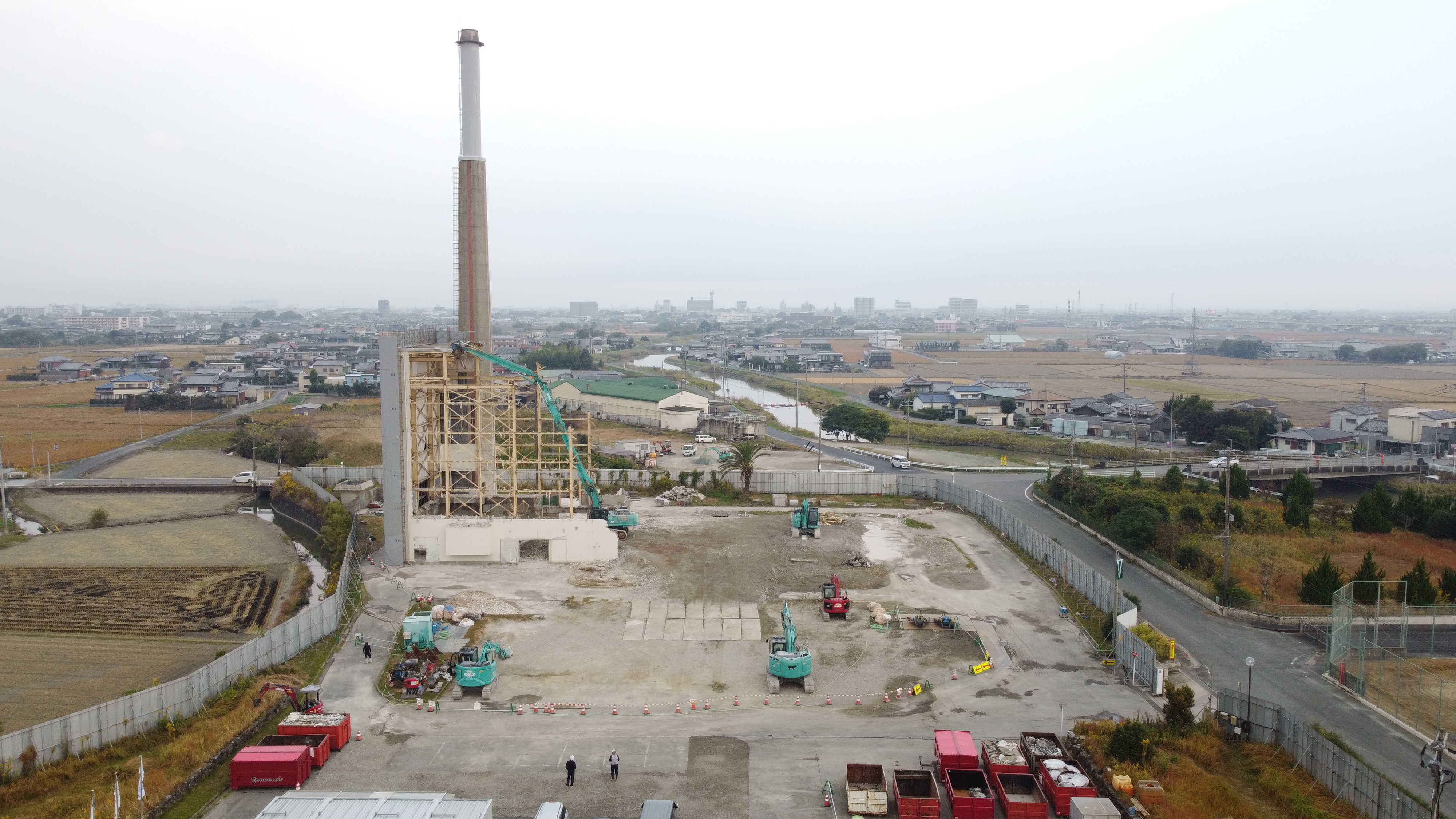

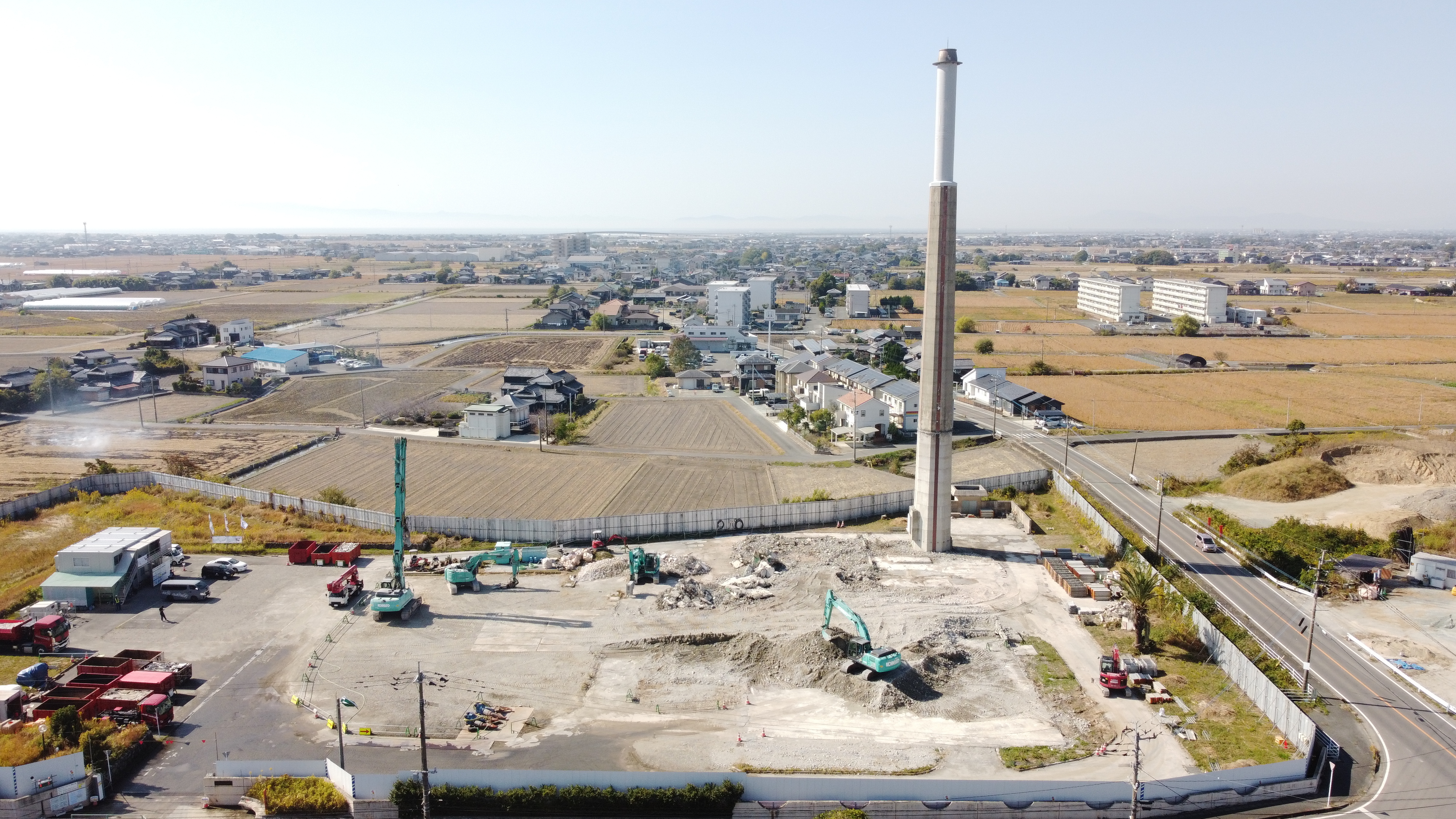

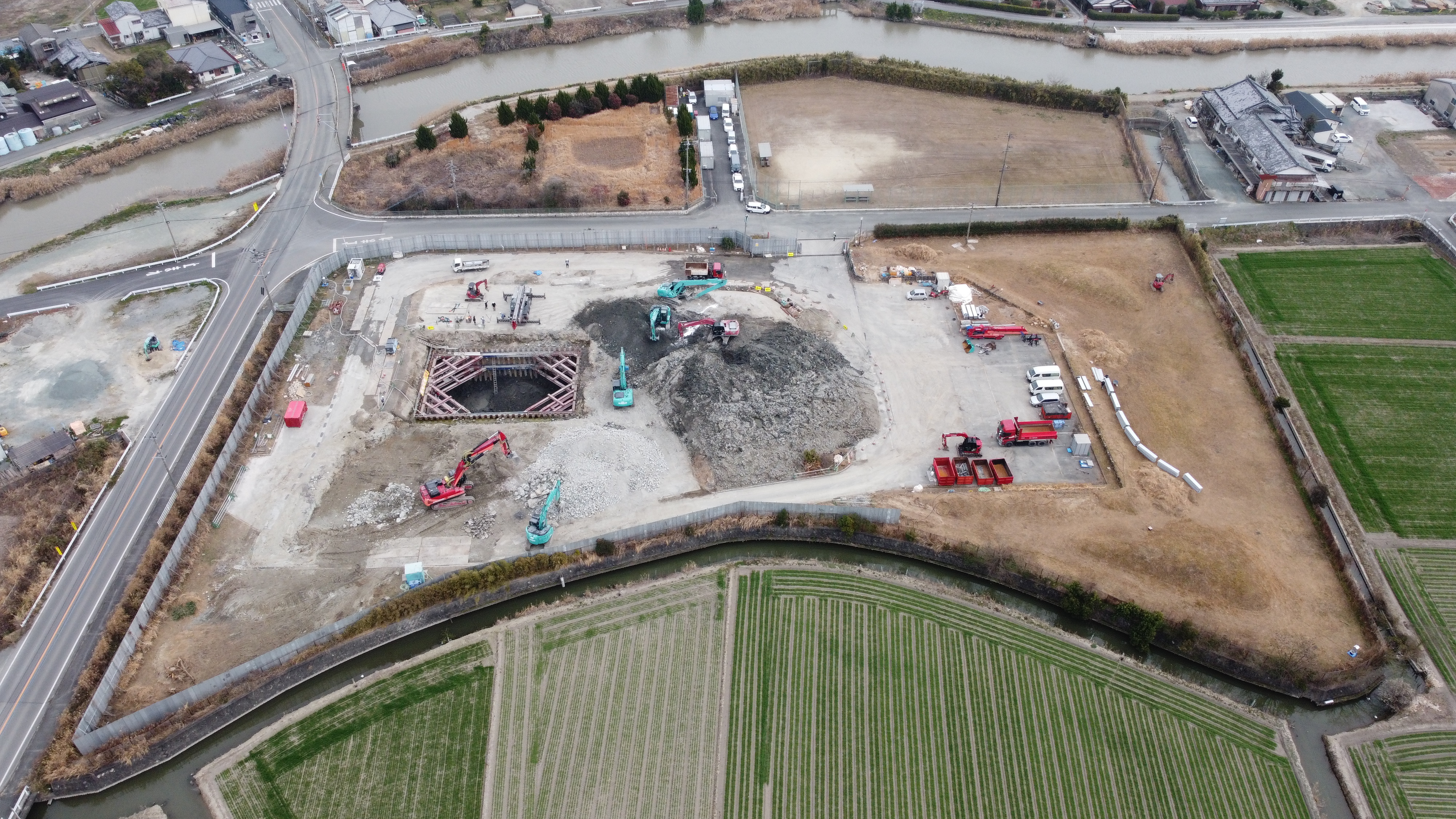

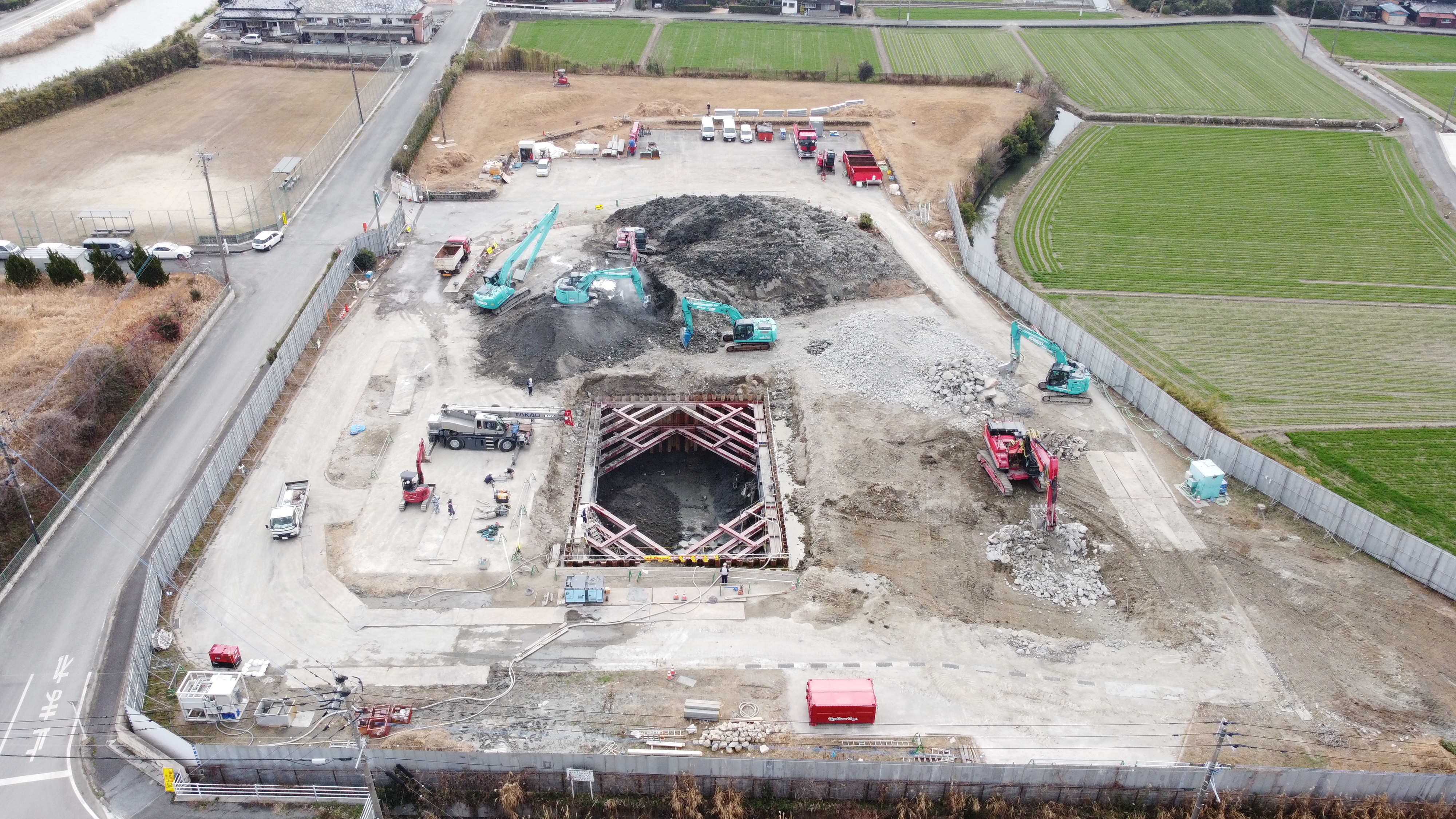

【令和5年10月20日撮影】

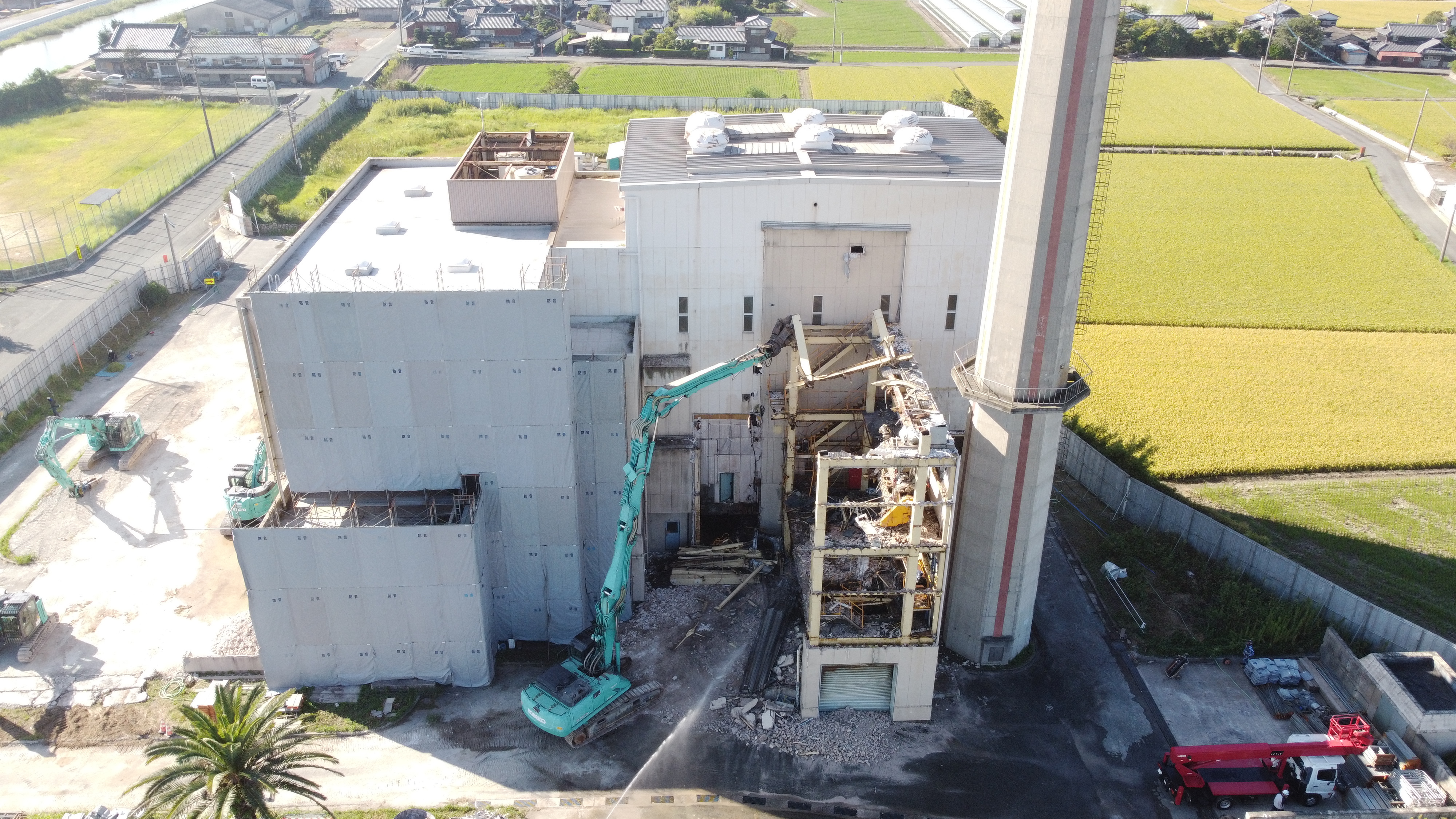

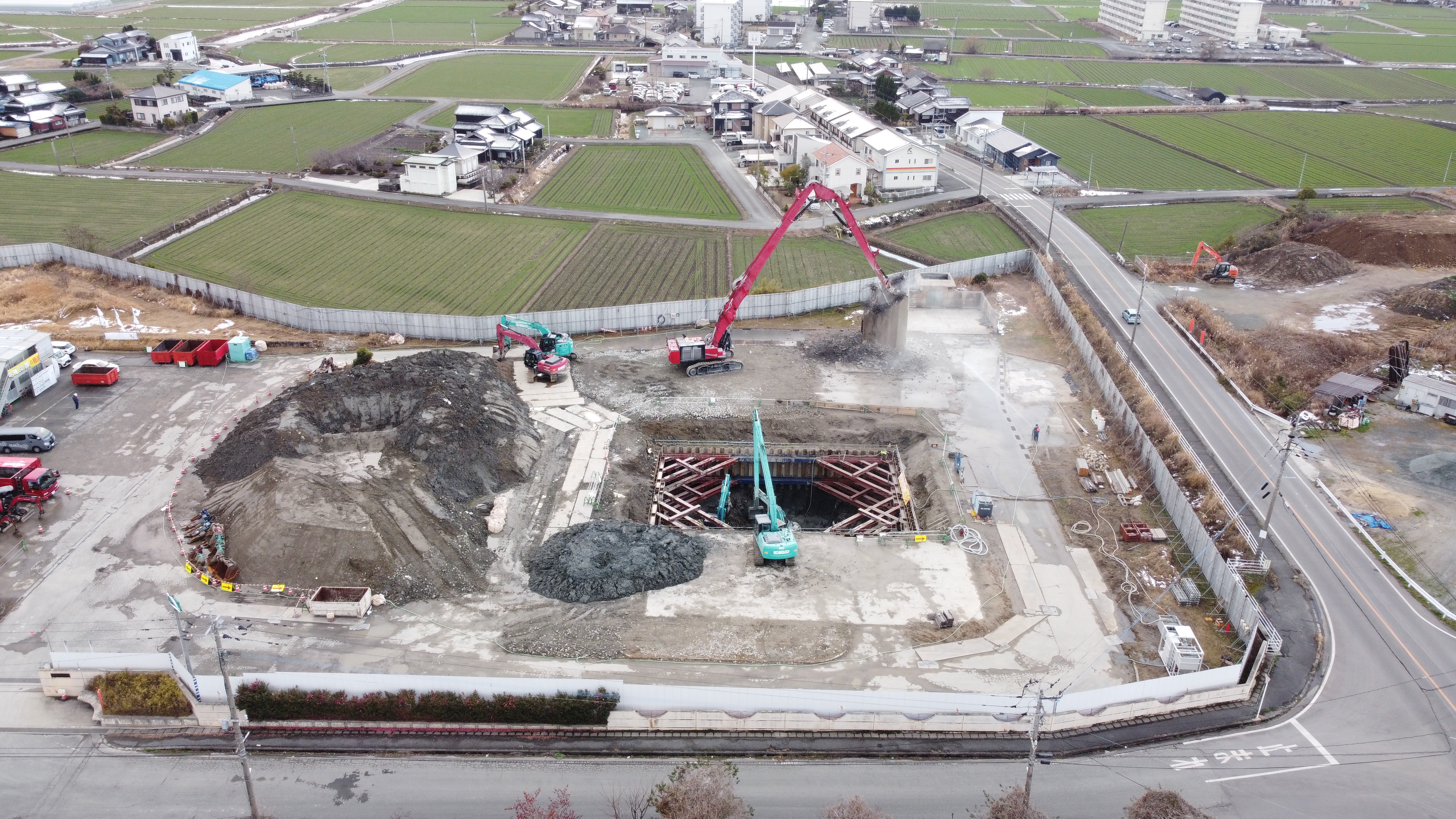

【令和5年10月31日撮影】


10月の騒音・振動測定結果は下記フォームにてご覧になれます。

10月の騒音・振動測定結果 (PDF 459KB)

※旧柳川市クリーンセンター向かいの運動公園は令和6年1月4日をもって閉鎖いたします。

ご理解のほど、よろしくお願いします。



10月の進捗状況

 工場棟は防音・飛散防止シートで囲み、環境対策に細心の注意を払い解体工事を進めて

います。工事車両は車体・タイヤについた泥を洗い流して搬出しています。

 10月末までに工場棟解体を終え、地域の目印であった煙突(高さ59m)の解体に向けた

準備に入ります。

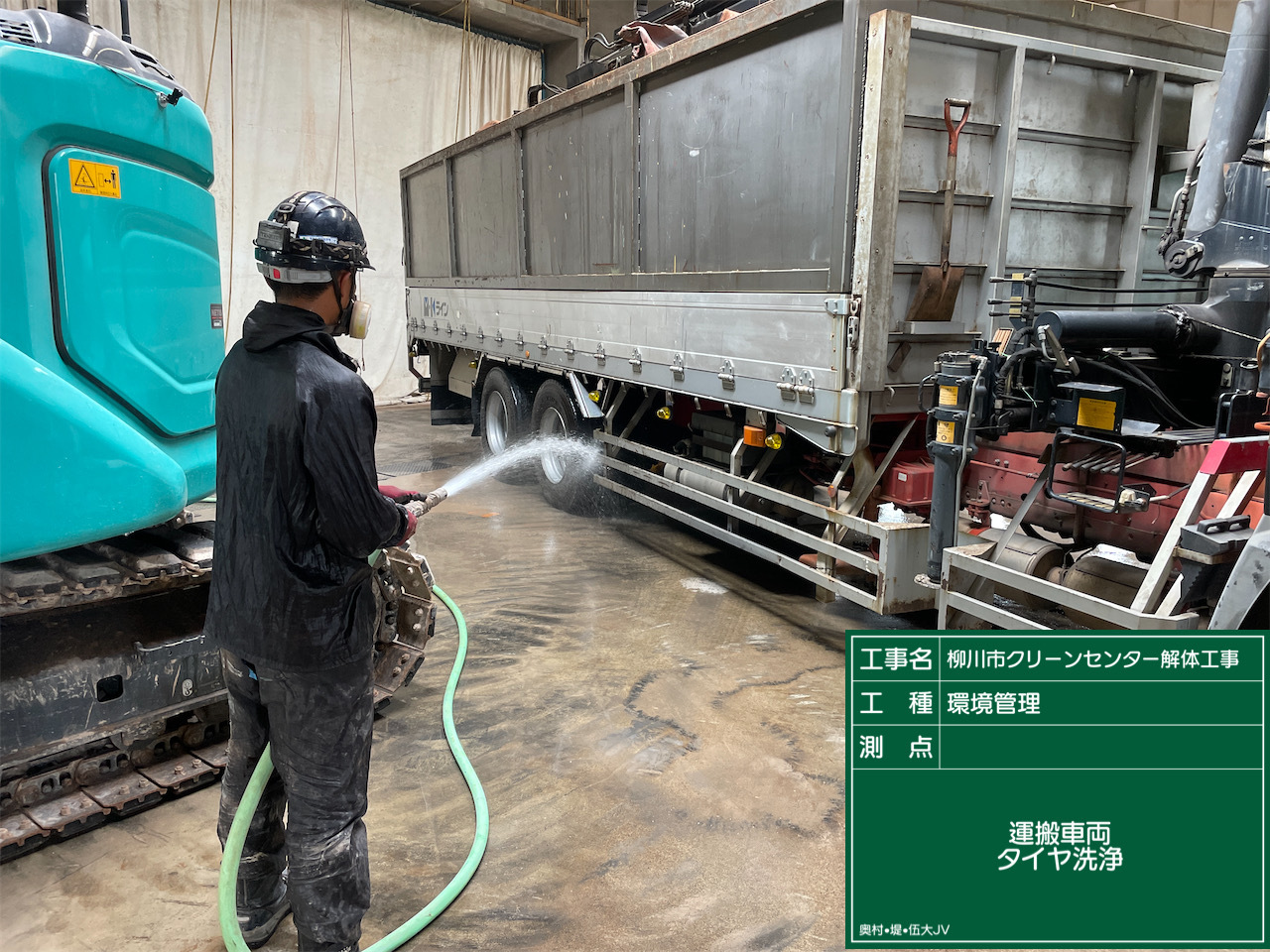

【搬出車両洗浄】


 敷地内2ヶ所の観測井戸の地下水質測定結果および9月の騒音・振動測定結果は下記フォームにてご覧になれます。

 ※令和5年7月13日に観測井戸2ヶ所から採水を行い、地下水質測定結果は、すべての項目で「排水基準値」を下回っていました。

 旧柳川市クリーンセンター地下水質結果一覧表 (PDF 104KB)

 9月の騒音・振動測定結果 (PDF 459KB)



9月の進捗状況

 工場棟内機器解体・洗浄が終了し、今後は足場の組立て、防音・飛散防止シートを張り、9月中旬から着手する工場棟解体にむけて、環境対策に十分配慮し準備を進めています。
周辺環境への影響確認のため、敷地内2か所で観測井戸の採水を行いましたので、測定結果が分かり次第報告します。

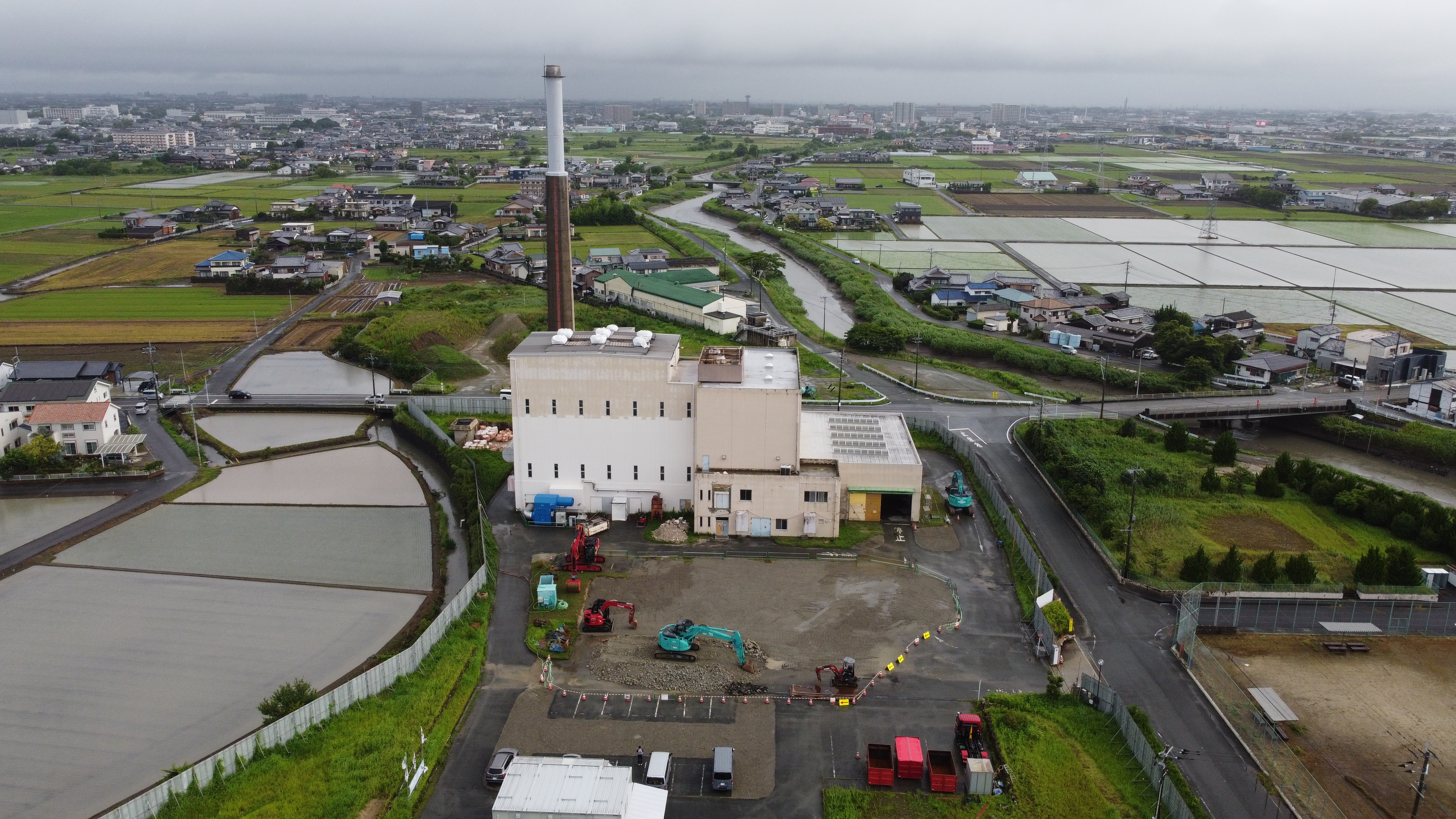

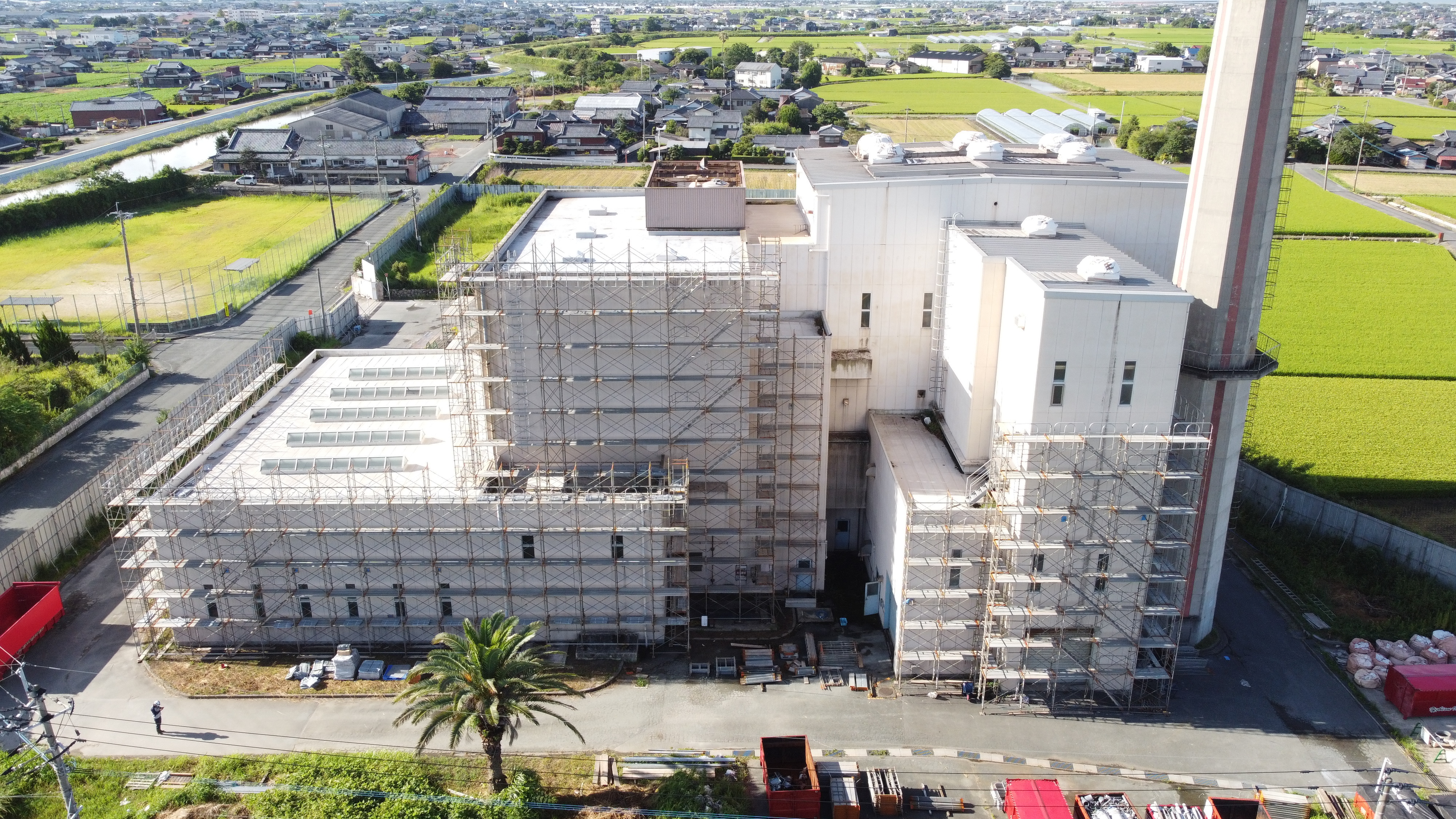

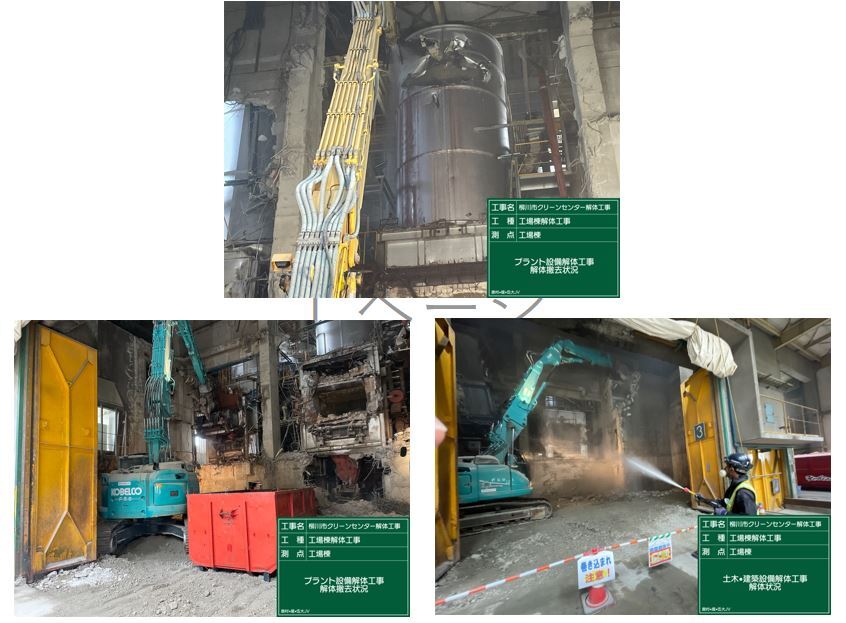

【令和5年8月31日撮影】

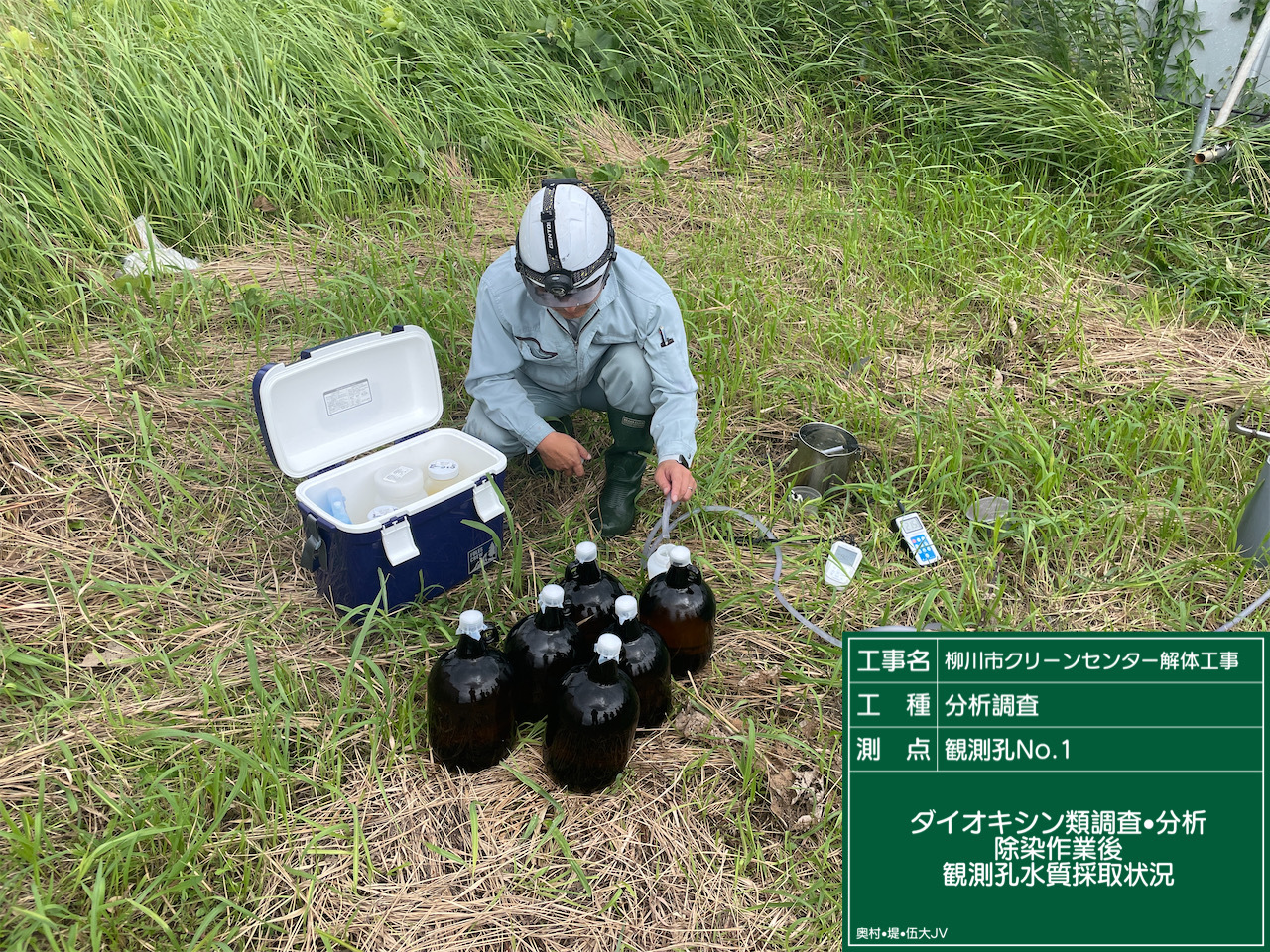

【観測井戸採水】

観測井採水.JPG8月の騒音・振動測定結果は下記フォームにてご覧になれます。

8月の騒音・振動測定結果 (PDF 459KB)



8月の進捗状況

 工場棟内の機器解体を継続しており、産廃・スクラップの搬出を行っています。

 重機からの散水と人力散水を行いながら、飛散防止に努め工事を進めています。

【令和5年7月24日撮影】


 7月の騒音・振動測定結果は下記フォームにてご覧になれます。

  7月の騒音・振動測定結果 (PDF 459KB)



7月の進捗状況

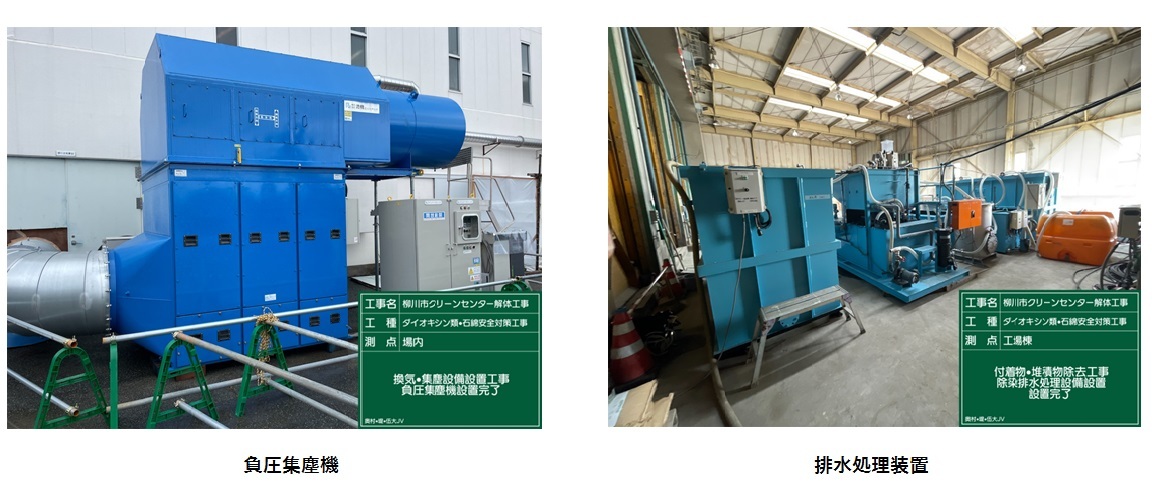

 先月に引き続き、工場棟の内部洗浄および機器の解体工事を行っています。内部洗浄中は負圧集塵機で有害物質を完全に捕集し、きれいな空気のみを排出しています。洗浄で使用する水は汚水処理装置を経由させ、きれいにした水を循環利用しています。

【令和5年6月29日撮影】

7月 空撮 .JPG


6月の騒音・振動測定結果は下記フォ―ムにてご覧になれます。

6月の騒音・振動測定結果 (PDF 88.3KB)





6月の進捗状況

管理棟の建物解体が終わり、工場棟の内部洗浄を開始しています。

高圧洗浄機等でダイオキシン類を除去洗浄後、工場棟内の機器解体に着手します。

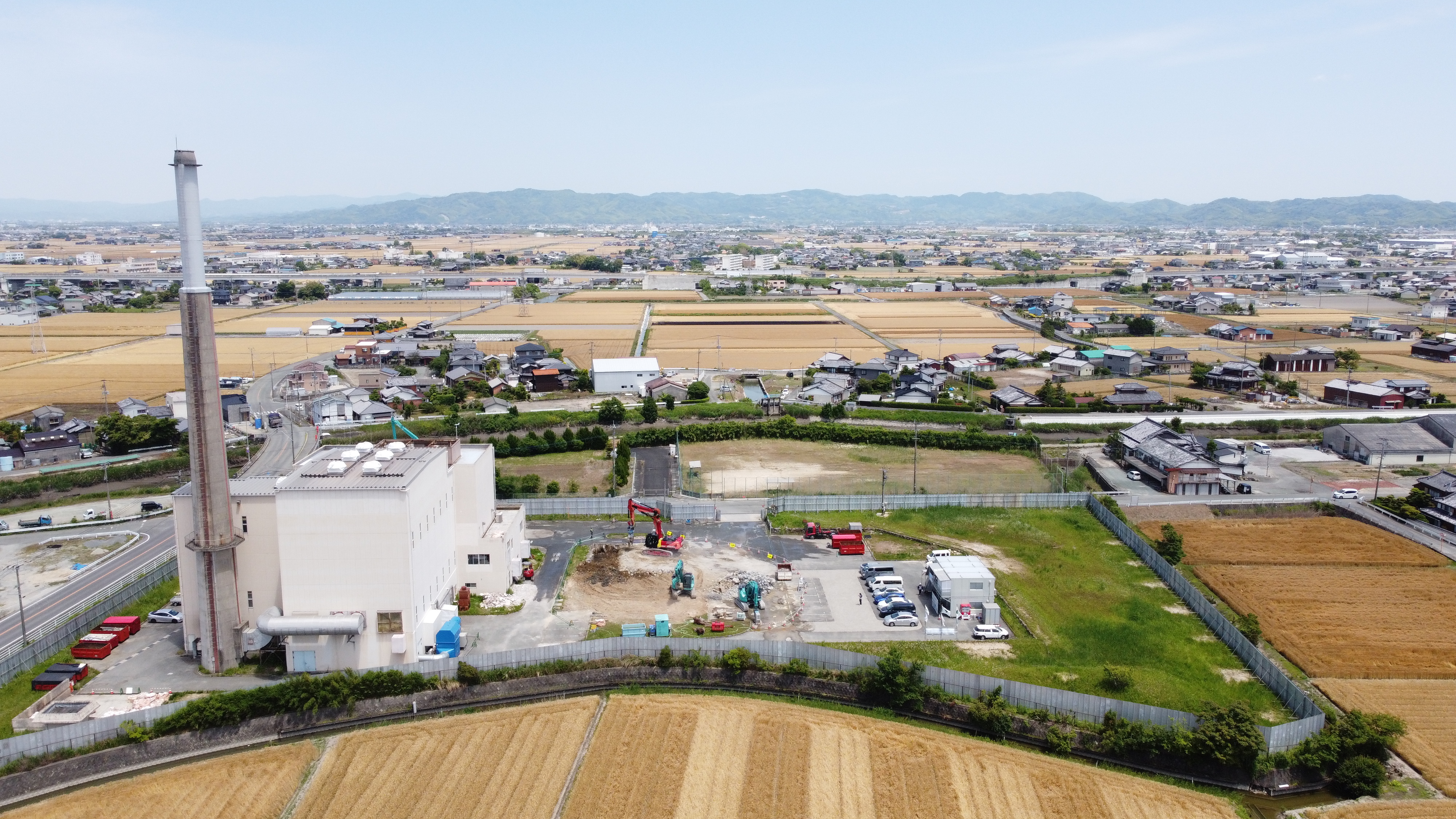

                                                【令和5年5月24日撮影】



5月の騒音・振動の測定結果は下記フォームにてご覧になれます。

5月の騒音・振動測定結果 (PDF 88.2KB)

5月の進捗状況

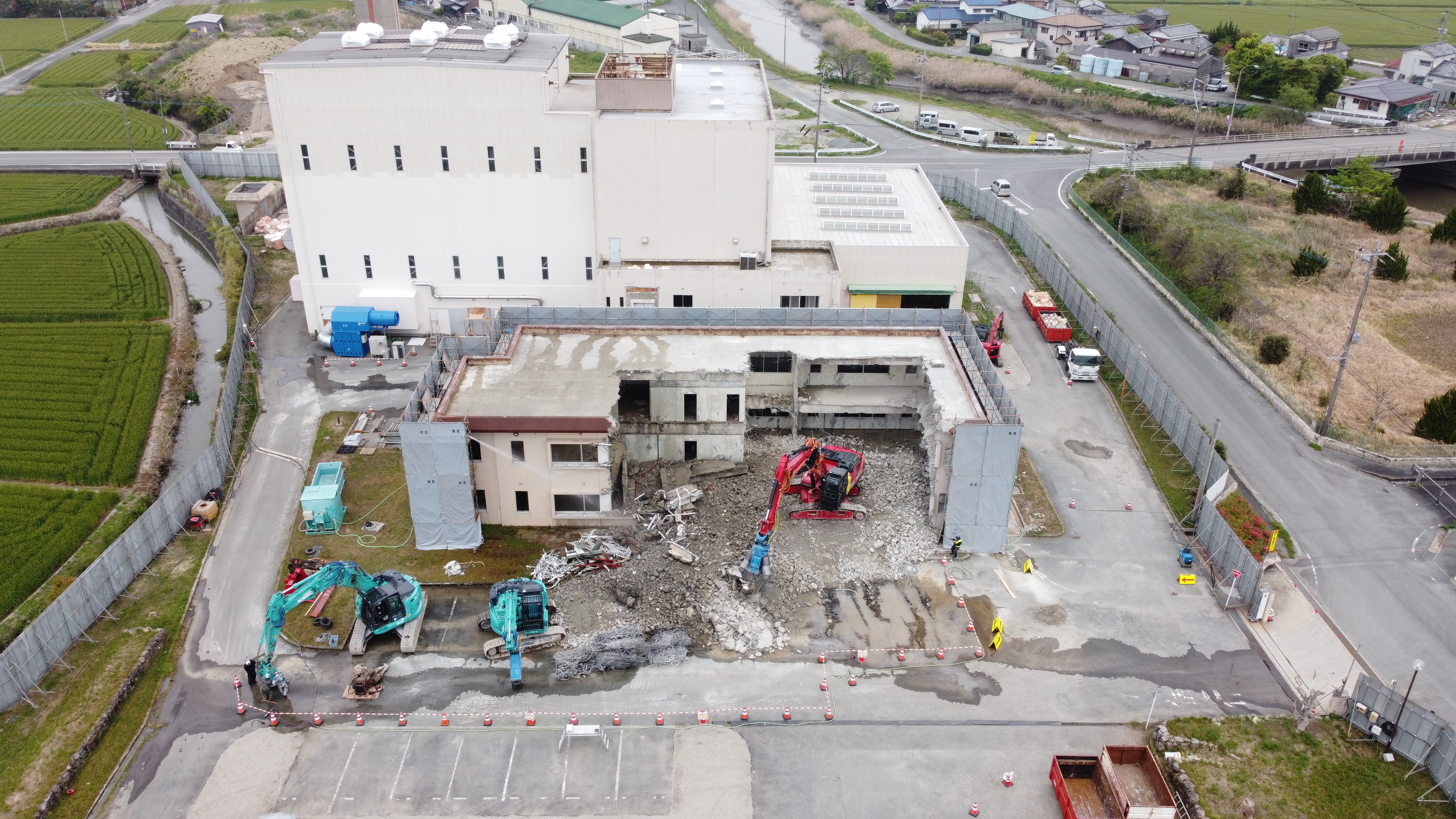

防音・飛散防止のため建物をシートで囲い、散水をしながら、4月中旬より管理棟の解体を行いました。

5月からは、ダイオキシン類除去のため、工場棟の内部洗浄を行います。

4月の騒音・振動の測定結果は下記フォームにてご覧になれます。

                                                【令和5年4月26日撮影】


4月の騒音・振動測定結果 (PDF 242KB)

 4月の進捗状況

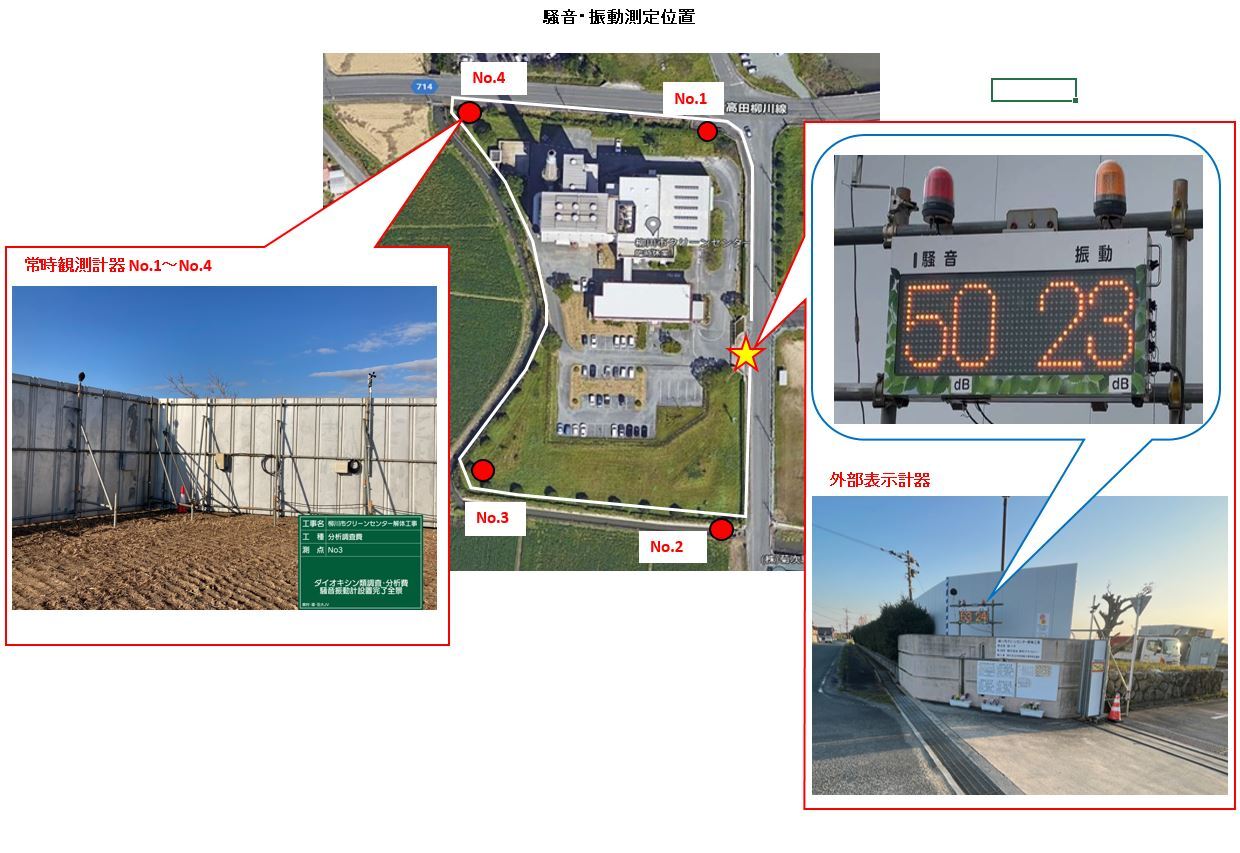

4月1日より騒音・振動計を測定位置の(No1~No4)4ケ所で測定を開始しました。施設出入口付近に

外部表示計を設置しましたので、騒音・振動の状況が確認できます(1ケ月分の測定結果を翌月に掲載します)。

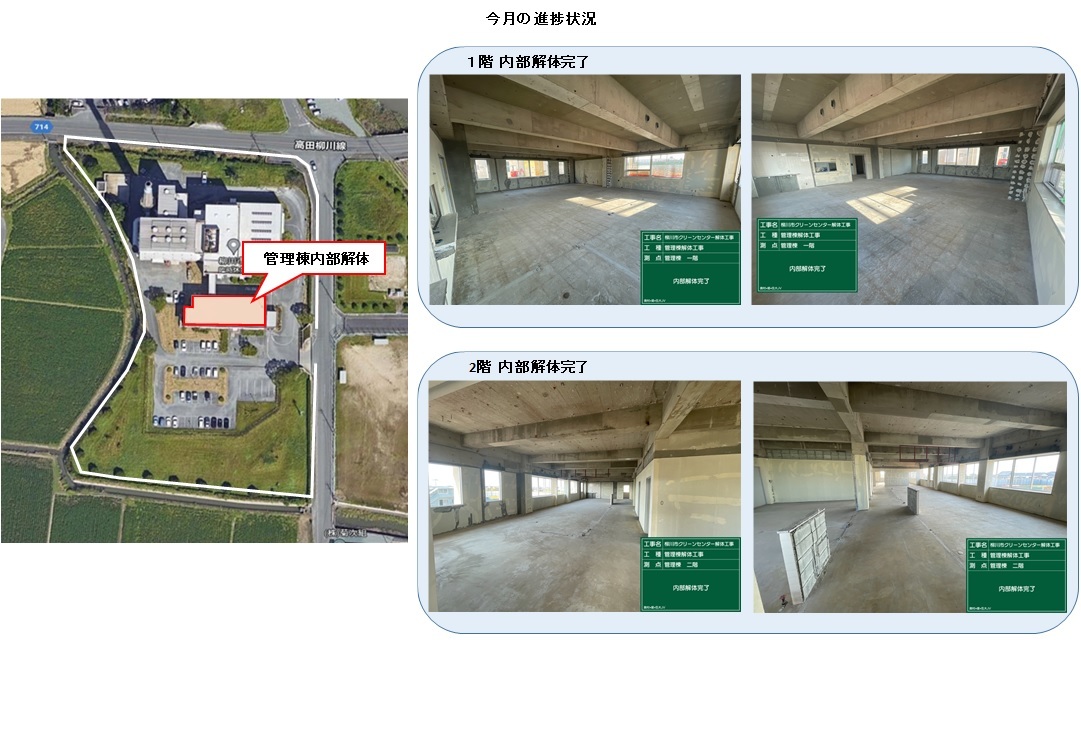

 管理棟の内部解体工事・清掃が完了し、4月中旬より建物解体に着手します。



騒音・振動測定 (3).JPG

4月進捗状況 (1).jpg

3月の進捗状況

仮設事務所・仮囲い(高さ3m)設置等の作業を終え、3月24日から建物解体に着手します。


旧クリーンセンター解体工事説明会

令和5年1月17日(火)19時から開催しました。

当日配布した資料を下記フォームにてご覧になれます。
