○柳川市建設工事検査要綱

平成17年3月21日

訓令第41号

(趣旨)

第1条 この訓令は、市が発注する建設工事の請負契約に係る工事(以下「工事」という。)の検査について、工事の完成の確認を厳正かつ適正に行うため必要な事項を定めるものとする。

(検査の種類)

第2条 検査の種類は、次に定めるとおりとする。

(1) 完成検査 工事の完成を確認するための検査

(2) 中間検査 工事の施工途中において随時行う検査

(3) 出来形検査 工事の完成前に部分払、又は部分使用等の必要がある場合において工事の出来形を確認するための検査

(検査体制)

第3条 検査は原則として検査を担当する課の職員が行うものとする。ただし、随意契約については、工事の施工を担当する課の職員が行うものとする。

2 前項の規定にかかわらず、検査が同一の時期に多数の検査が競合するとき、又は特別の技術を要する検査があるとき、その他特別の理由があるときは、前項以外の課の職員で行うことができるものとする。

3 検査員は、工事の規模及び検査に必要な知識、技能等を考慮して検査ごとに任命しなければならない。

4 第2項に規定する場合において、同一時期に多数の検査が競合するときの検査は、検査担当する課の職員が当該検査完了後、速やかに必要な事項の再確認をし、工事検査再確認調書(様式第1号)により決裁権者に報告しなければならない。また、特別な技術を要する検査その他特別な理由があるときの検査においては、同課の職員が補助者として立ち会うものとする。

(検査員の心得)

第4条 検査員は次に掲げる事項を十分に尊守し、慎重な言動をとらなければならない。

(1) 設計図書、仕様書その他の関係書類に熟知し、これに従った契約の完全な履行の確認に心掛けること。

(2) 受注者及び監督員に対し、技術向上を図るよう指導する心構えを持つこと。

(3) 平素から工事の性格及び材料の品質、形状又は工法等を調査研究し、検査の資料とすること。

(検査の委託)

第5条 地方自治法施行令(昭和22年政令第16号)第167条の15第4項の規定による検査を委託したときは、検査の方法、協議報告すべき事項、その他必要な事項を記載した書面(確認書)に基づいて行わなければならない。

(検査の時期及びその連絡)

第6条 工事出来形検査願、工事中間検査伺又は工事完成届を受理したときは、その日から14日以内に、検査を行わなければならない。

2 検査員は、前項の検査執行について決裁が終了したときは、検査の日時を監督員に連絡しなければならない。

3 検査員から検査の日時の連絡を受けた監督員は、直ちに受注者に連絡しなければならない。

(検査立会い等)

第7条 検査員は、当該工事に係る次に掲げる者を立会いの上、検査を行うものとする。

(1) 監督員並びに工事の施工を担当する課長又は同課長が命じた者

(2) 受注者又は現場代理人若しくは主任技術者又は監理技術者

(3) 工事の施工を担当する課と当該工事の予算を執行する課が異なる場合は、当該予算を執行する課長又は同課長が命じた者

(検査の基準)

第8条 検査の基準は、福岡県の工事検査の基準(以下「検査基準」という。)の例によるものとする。また、これにないものは、他の資料等を参考にする。

(検査の方法)

第9条 検査員は、検査基準、設計図書その他関係書類により厳正かつ公平に検査を行い、合格又は不合格を判定しなければならない。

2 検査員は、地下、水中等で外部から検査することが困難な部分については、当該部分の施工中の写真、監督員の工事状況説明及びその他関係資料により判定をすることができる。

3 検査員は、必要があると認める場合は構造物等の安全性等を考慮し、最小限度取り壊して検査することができる。

(完成検査及び工事手直しの指示)

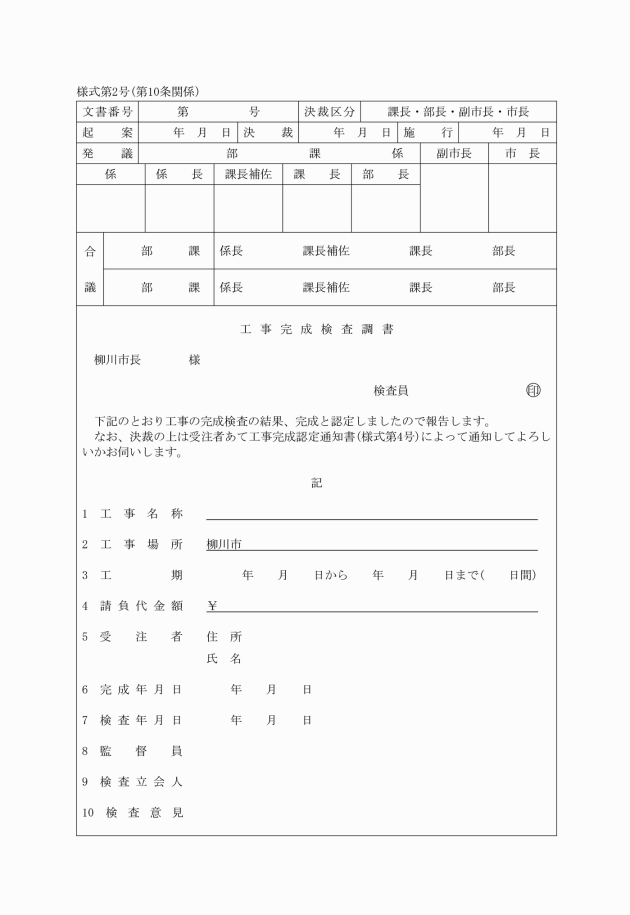

第10条 検査員は、工事の完成検査を行ったときは、工事完成検査調書(様式第2号)により検査の結果を決裁権者に報告しなければならない。

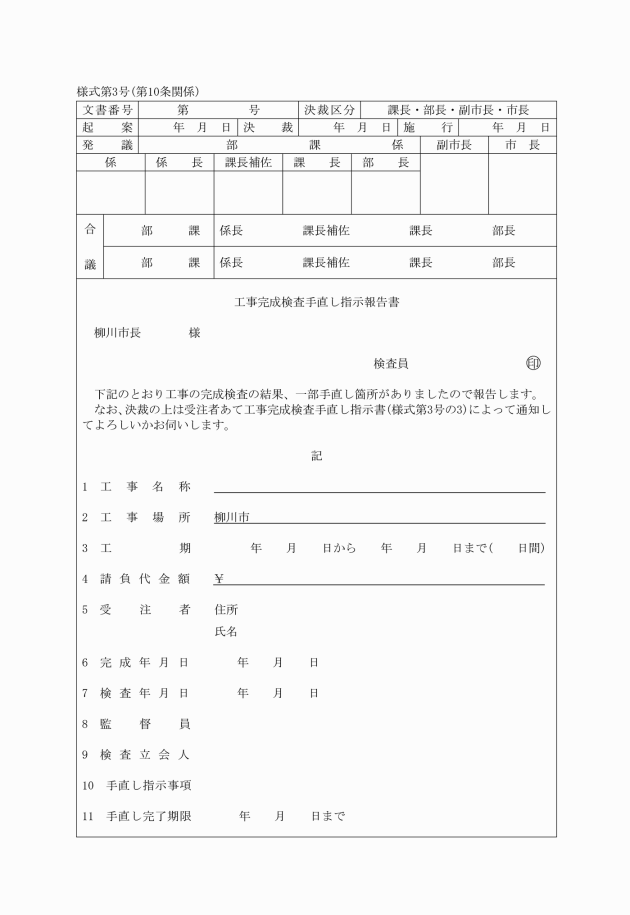

2 検査員は、工事の検査の結果工事の手直しを必要と認めた場合は工事完成検査手直し指示報告書(様式第3号)により決裁権者に報告しなければならない。この場合において、工事完了検査手直し通知書(様式第3号の2)を監督員に通知し、工事完成検査手直し指示書(様式第3号の3)により受注者に手直しを通知するものとする。

3 前項に規定する手直し指示は、出来形不足又は施工不良に相当する額が30万円以上の場合とする。ただし、軽微な手直し指示の場合は、口頭でこれを行うことができる。

4 検査員は、工事手直し完了届を受理したときは、その日から14日以内に手直し箇所の確認を行うとともに第1項の規定に準じ、その結果を報告しなければならない。ただし、軽微な手直しの場合は、監督員にその確認を行わせることができる。

5 検査員は、検査結果の報告後、工事完成認定通知書(様式第4号)を受注者に交付するものとする。

(出来形検査)

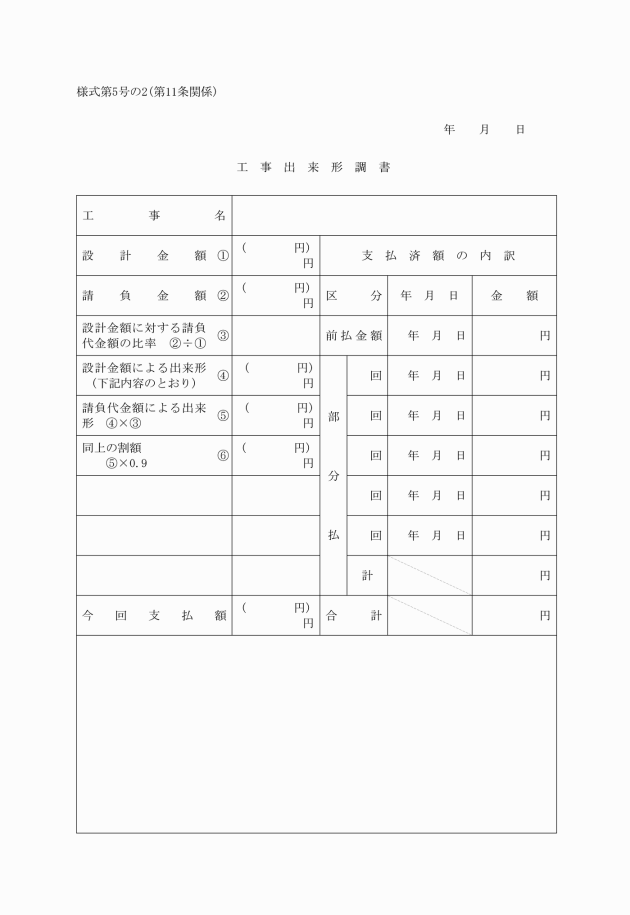

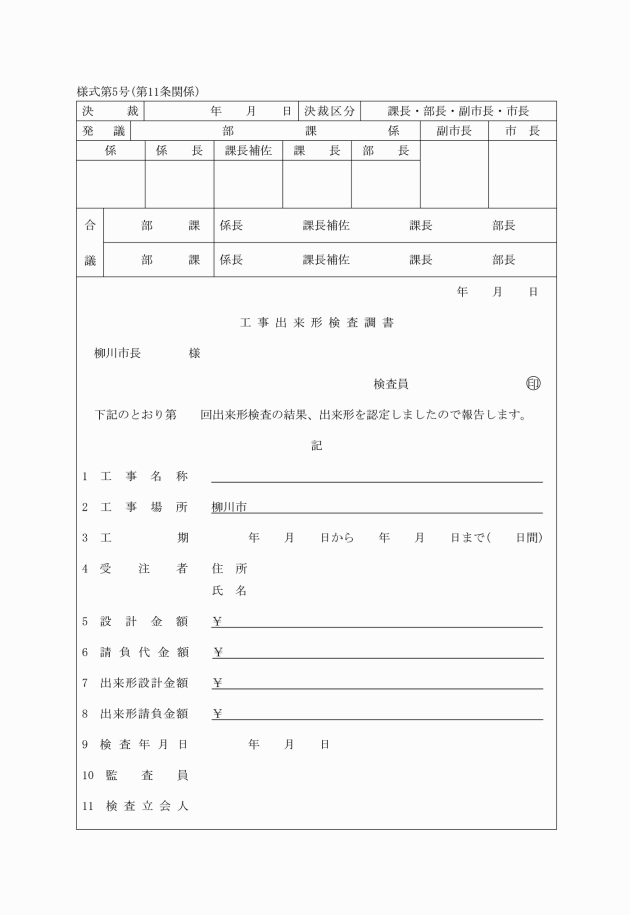

第11条 検査員は出来形検査を完了したときは、工事出来形検査調書(様式第5号)により決裁権者に報告しなければならない。この場合において、請負代金額の支払を伴うときは、工事出来形調書(様式第5号の2)を添付しなければならない。

(中間検査)

第12条 検査員は、工事中間検査伺により中間検査を行ったときは中間検査終了後、工事中間検査調書(様式第6号)により決裁権者に報告しなければならない。この場合において、必要な指示事項があった場合は、監督員に工事中間検査指示通知書(様式第6号の2)により通知し、受注者に工事中間検査指示書(様式第6号の3)によって通知するものとする。

(検査の中止)

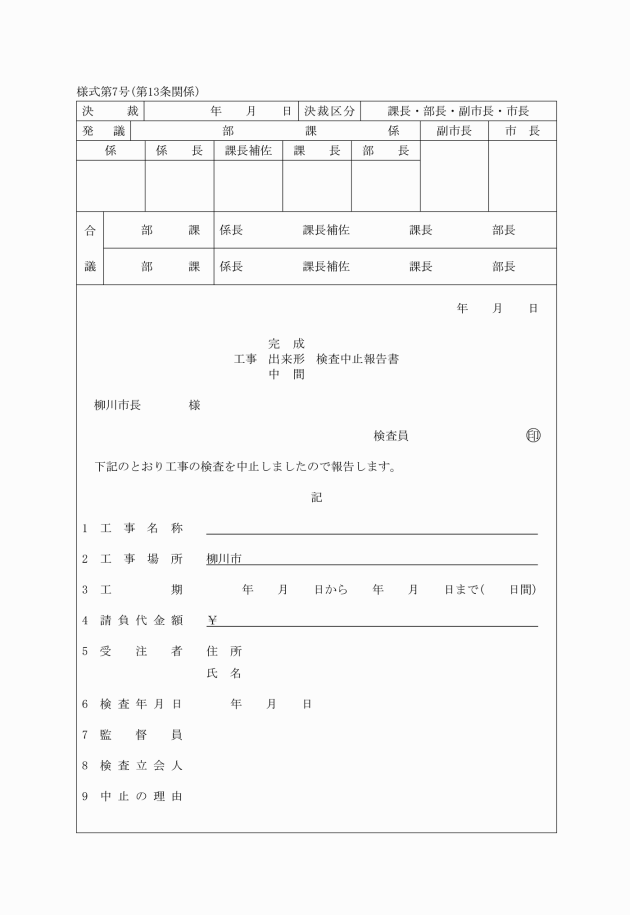

第13条 検査員は、検査の実施に当たり、次の各号のいずれかに該当するときは検査を中止し、工事完成・出来形・中間検査中止報告書(様式第7号)によって直ちに決裁権者に報告し、その指示を受けなければならない。

(1) 受注者又はその代理人若しくは使用人が検査の実施を妨害したとき。

(2) 工事の施工状況が設計図書と著しく相違しているとき、又は工事の結果に重大な欠陥を認めたとき。

(3) 前号に掲げるもののほか、検査の実施が困難となったとき。

(工事台帳の整備)

第14条 契約を担当する課等の長は、工事の起工から完成までの経過を関係図書に基づいて工事台帳を整備しなければならない。

(その他)

第15条 この訓令に定めるもののほか、必要な事項は、市長が別に定める。

この訓令は、平成17年3月21日から施行する。

(平成19年3月30日訓令第5号)

(施行期日)

1 この訓令は、平成19年4月1日から施行する。

(平成20年2月27日訓令第1号)

この訓令は、平成20年3月1日から施行する。

(平成23年3月9日訓令第2号)

この訓令は、平成23年4月1日から施行する。
